近日,隨著冶煉廠高壓酸浸二系列進料、升溫,中冶瑞木圓滿完成兩個生產系列年度大修任務,為設備安全高效和生產穩定提供技術保障,為項目長期穩定運營積累新的經驗,為公司年度經營目標實現打下堅實基礎。

嚴格把關筑堡壘

為確保年度檢修順利開展,實現“安全無事故、質量無異議、工期無延誤、項目無遺漏”的目標,廠礦在公司領導統籌安排下分別成立專門的檢修領導小組,多次召開大修籌備動員會議,科學調整生產計劃,合理編排檢修節奏,周密部署檢修任務,統籌調配檢修人員,細化各項技術措施,嚴格控制檢修時長,合理消耗庫存材料,切實做到好鋼用在刀刃上,最大限度節約了檢修費用,最大可能提高了檢修效率,最大程度保證了檢修質量。

大修籌備期間,廠、礦設備室提前編制大修計劃項目表,分別對冶煉廠高壓酸浸系列、硫酸系列以及礦山洗、選設備、電器設備及部分采礦、水采設備進行維修排序,并在啟動會上逐項落實方案、項目、人員、機具、備件及材料、安全措施等,責任到人,任務層層分解落實。

眾志成城搶工期

面對新冠病毒疫情的沖擊、面對現場檢修人員極度短缺的挑戰、專業設備廠家無法到場指導的困難,廠、礦及各部門群策群力、相互配合,提前采購大修所需物資,及時調配中閃閥閥座和Warm泵高溫機封等關鍵備件,緊盯物流進度,多次與德國Wirth公司等關鍵設備廠商溝通技術方案,有效完成前期準備工作。

檢修實施過程中,面對時間緊、任務重、人手相對緊缺等諸多困難,各作業區積極配合,檢修人員無縫銜接,全力以赴;礦山在保證如期完成檢修任務的前提下,抽調精干技術骨干支援冶煉廠大修,協助完成Wirth泵曲軸軸承等關鍵設備維修。廣大檢修人員在巴新炎熱高溫氣候條件下,夜以繼日、風雨無阻,充分發揚“一天也不耽誤,一天也不懈怠”的企業精神,全力以赴奮戰在檢修一線,兩個生產系列大修任務均保質保量提前完成,實現了一次開車成功。

常抓不懈保安全

廠、礦在大修期間嚴格執行安全管理制度,強化兩地安全監管,規范現場檢修作業,全面落實安全責任。公司領導及廠礦長靠前指揮,深入一線,各單位負責人每天堅持到場檢查監護,各作業區通過班前會和安全例會不斷強調安全意識,檢修作業嚴格遵照標準操作規程(SOP)和作業許可執行。

同時,廠、礦HSE監察室在高壓釜、Wirth泵、E146漿化槽、硫酸鼓風機、洗礦原礦倉、選礦球磨機等關鍵檢修作業現場設立專人蹲點進行安全監管,做到了每日與檢修人員同進同出,實現了全過程安全監督,確保了安全監督無死角、無盲區。安全監督人員嚴格履行監督職責并協助完善作業安全分析(JSA),做好安全監護和聯?;ケ9ぷ?,時刻提醒檢修人員的安全行為和安全防范措施,做好密閉空間作業、高空作業、動火作業、交叉作業等關鍵領域、關鍵環節、關鍵部位、關鍵人員的安全監督,確保安全優質的完成檢修任務,實現“零事故”的大修目標。

攻堅克難顯擔當

本年度兩個生產系列大修間隔時間短,維修壓力大,針對重難點維修項目,領導小組多次組織技術人員對檢修方案反復商討、研究、優化,根據優化后檢修方案對維修小組進行技術交底。

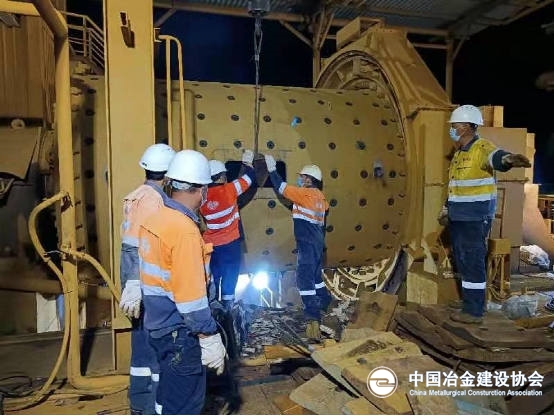

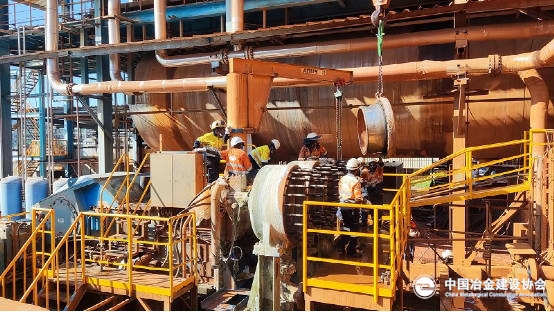

冶煉廠高壓酸浸一系列大修期間,首次完成高壓閃蒸槽底部磚體更換,因特殊的工作環境,維修工作挑戰重重,檢修小組耗時40多小時完成開倉、排液、通風照明、內部清垢及板襯檢查工作,并在內部完成腳手架搭建,最終利用3天時間完成閃蒸槽內立面直段磚體修復約2600塊,底部磚體修復約1100塊,期間密閉空間作業難度和風險加倍,檢修人員憑借專業的技術,嚴謹?shù)膽B(tài)度,用激情、智慧與汗水彰顯了責任擔當。

針對洗礦4系列設備老化無法滿足滿負荷生產,洗礦1、2、3號原礦倉損壞嚴重存在重大安全隱患的現狀,礦山在冶煉廠停車檢修期間進行全面大修;并對洗選工藝流程上的閥門、管線等全面檢查維修更換,消除跑冒滴漏現象;同時更換2號重板減速機總成解決軸承損壞故障,更換4號鐵板給料機鏈條和重板和球磨機襯板;并對部分挖機發動機及全車、鉸卡等高價值、關鍵移動設備進行大修,做到“工完、料凈、場地清”。(來源:中冶瑞木)
